近日,澳大利亚矿产勘探与开发公司Arrow Minerals 发布2025年上半年业绩报告,上半年公司推进了位于几内亚的两个关键西非项目——尼亚加拉铝土矿项目(Niagara Bauxite Project)和西芒杜北铁矿石项目(Simandou North Iron Project)的勘探和开发活动。
一、核心观点总结
1、报告中最突出、最紧迫的问题是几内亚政府可能在2025年5月取消包括Arrow旗下项目在内的众多勘探许可证。但截至本报告发布之日,公司尚未收到几内亚政府关于其勘探许可证状态变化的任何正式沟通,但此事导致公司股票自2025年5月21日起停牌,并迫使公司暂停所有在几内亚的实地活动。解决矿权问题是一切后续进展的前提。
2、财务状况严峻:
截至2025年6月30日,公司期内净亏损约980万澳元,经营活动现金流为负(约消耗430万澳元),主要依靠融资活动(配售筹资约720万澳元)来维持运营,持有现金约450万澳元。
二、项目进展(铝土矿部分详细总结)
尼亚加拉铝土矿项目(Niagara Bauxite Project)是本次半年报中技术进展最显著的项目,但其未来发展同样完全取决于矿权问题的解决。
1. 项目优势与基础设施:地理位置优越:紧邻跨几内亚铁路(TGR)和主要高速公路N1,未来可接入多用户铁路和港口基础设施,物流成本优势明显。(见图1)。

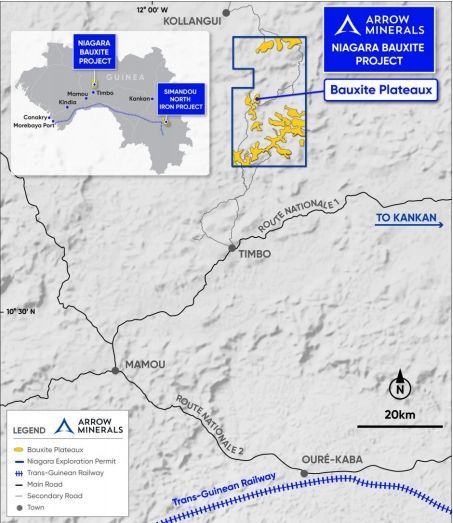

图1 尼亚加拉铝土矿项目位置示意图
2. 勘探成果显著(许可证风险爆发前):公司完成了184个钻孔的钻探计划,目标区域是此前淡水河谷发现的高品位矿化带,钻探结果非常成功,成功证实了地质和品位的连续性,这些数据足以支持公司进行矿产资源量估算(MRE),并为范围研究奠定了基础。
3. 当前状态与风险:
一切陷入停滞:由于几内亚政府的媒体声明,该项目的勘探许可证处于“待取消或撤销”状态,存在极大的不确定性。
结果发布受阻:已完成的范围研究结果和矿产资源量估算报告无法正式发布,因为这一切都取决于公司首先获得许可证状态的澄清。
收购选项尚未行使:公司目前仅拥有该项目收购权,而该权利的行使也取决于许可证成功续期至少两年。
三、结论
Arrow Minerals 在技术上取得了显著进展,特别是尼亚加拉铝土矿项目的钻探和范围研究均成功完成。然而,公司目前正面临严重的非技术性风险——几内亚的矿权政策变化。公司的财务状况也凸显了解决这一问题的紧迫性。
